Túnel del río San Antonio

Túnel del río San Antonio

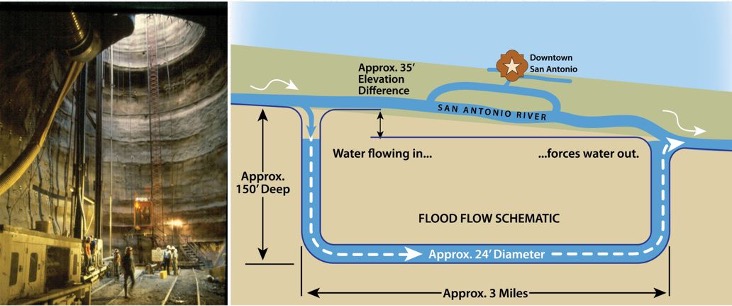

El túnel de desvío de inundaciones del río San Antonio tiene aproximadamente 16,200 pies de largo con revestimientos segmentados de concreto prefabricado de 24 pies por 4 pulgadas de diámetro interior. El túnel comienza cerca de Josephine Street, donde se construye el pozo de entrada del túnel junto al canal existente (consulte la Figura 2 para conocer la ruta del túnel). El pozo de entrada tiene 24 pies por 4 pulgadas de diámetro y cae aproximadamente 118 pies hasta la parte interior del túnel. El pozo de salida del túnel cerca de Lone Star Boulevard tiene 35 pies de diámetro y contiene tuberías integradas para instalaciones de drenaje.

El pozo de entrada del túnel está ubicado entre West Josephine Street y la autopista 281 norte (consulte la figura a continuación para ver el perfil del túnel del río San Antonio). Borden's Dairy está en el lado oeste del río y una pequeña planta de fabricación está ubicada en el lado este del río.

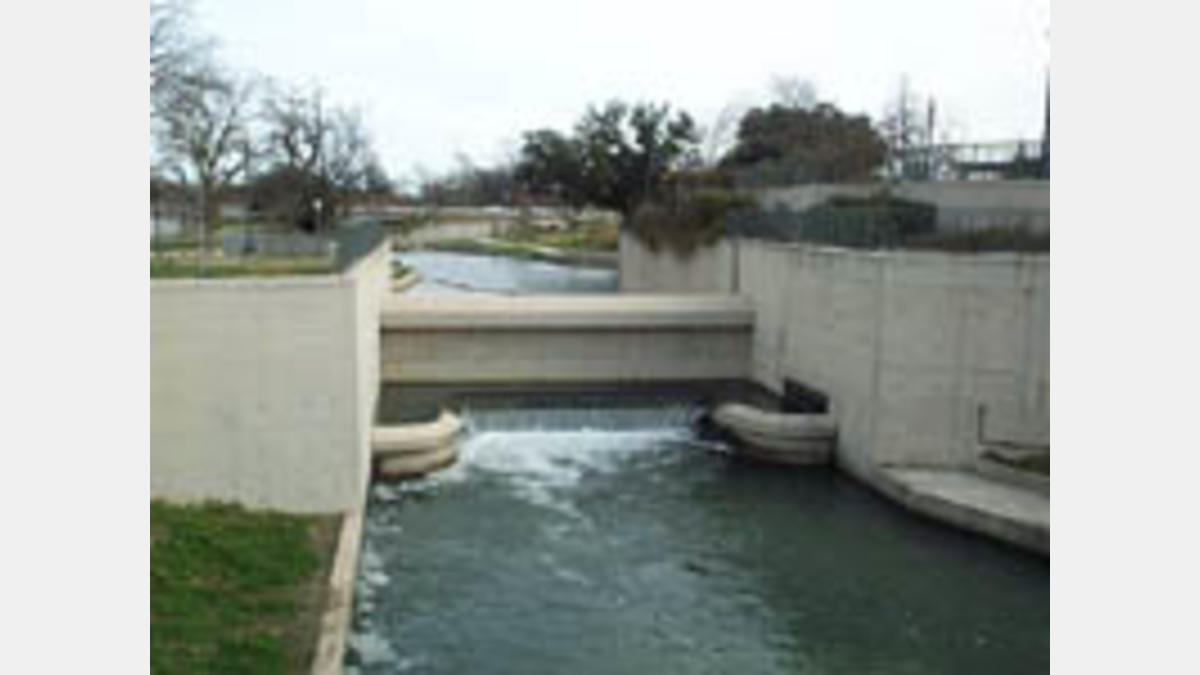

La estructura de salida del túnel está ubicada al sur del Southern Pacific Railroad, al norte de Lone Star Boulevard y al oeste del río.

La construcción de la estructura de entrada del túnel del río San Antonio comenzó en septiembre de 1993. El contratista, BRH Garver, construyó una fuente de agua, instalaciones del parque, mejoras, canalización y recirculación del túnel para el túnel de control de inundaciones. También se construyó una sala de bombas, en su mayor parte bajo el nivel del suelo, para operar bombas que recirculen el agua del túnel para complementar el flujo del río durante los meses de verano. Este proyecto es un esfuerzo coordinado entre el Cuerpo de Ingenieros del Ejército de EE. UU. y la Autoridad del Río San Antonio. El Cuerpo licitó el proyecto en nombre de la Autoridad del Río. El costo total de construcción fue de $16,9 millones.

El 5 de mayo de 1995 se notificó a Martin K. Eby Construction Company, Inc. para proceder con la estructura de salida del túnel del río San Antonio y el proyecto se completó en diciembre de 1997 a un costo total de $10,1 millones. Este proyecto incluye una fuente de agua, un enrejado de acero galvanizado sobre una plaza peatonal, instalaciones del parque, mejoras, canalización y una puerta de entrada para la recirculación de agua del túnel. El proyecto fue administrado conjuntamente por el Cuerpo de Ingenieros del Ejército de EE. UU. y la Autoridad del Río San Antonio.

The San Antonio River Tunnel graphic

Objetivos del proyecto:

Seguro

Detalles del proyecto:

Compartir:

Facebook
Gorjeo
LinkedIn
Correo electrónico

Proyectos relacionados

Este proyecto evaluará las necesidades de espacio a largo plazo de la Autoridad del Río y evaluará varias opciones con respecto a nuevos diseños de edificios para la propiedad ubicada en...
Este proyecto comenzará el diseño y la construcción en Mann's Crossing Park en el río Medina, Hendrick Arnold Park (Straus medina), Trueheart Ranch y Espada Park.…
La Autoridad del Río San Antonio está colaborando con el Cuerpo de Ingenieros del Ejército de EE. UU. para restaurar partes de Westside Creeks, incluidas partes de San…

Alertas

Alerta de clima helado

Se esperan heladas en el área de San Antonio desde el domingo hasta el martes. Recomendamos a todos los visitantes de parques y senderos que tengan cuidado durante este tiempo. Esté atento a las condiciones de hielo y priorice la seguridad mientras disfruta de nuestros parques y senderos.

Alcance de la misión:

  • Las fuentes de agua estarán cerradas a partir del sábado 18 de enero. Brindaremos actualizaciones una vez que se vuelvan a habilitar.
  • Los baños de Espada Park, River Front Parkway y Camino Coahuilteca estarán cerrados hasta nuevo aviso. Se proporcionarán actualizaciones una vez que vuelvan a abrirse.

Esclusa y presa de Brooklyn y parque cultural de San Pedro Creek:

  • Los baños permanecerán cerrados hasta el lunes por mantenimiento. Se proporcionarán actualizaciones una vez que vuelvan a abrir.

Esfuerzos de densidad de tallos

Tenga en cuenta que los senderos cerca del Parque de la Confluencia y el área de Conception Park estará cerrada temporalmente debido a los esfuerzos de Stem Density en curso. Agradecemos su cooperación y le pedimos que tenga en cuenta a los trabajadores y los cierres cuando se encuentre en las cercanías. ¡Gracias por su paciencia mientras trabajamos para mejorar nuestros espacios naturales!

 Esfuerzos de densidad de tallos en el Segmento de Eagle Land se extenderá hasta finales de febrero de 2025.

El sendero para remar SASPAMCO está cerrado temporalmente

El personal ha eliminado dos grandes atascos de troncos justo aguas abajo del parque natural Helton, lo que mantiene cerrada temporalmente la parte sur del sendero para remar de SASPAMCO. El personal está trabajando para ponerse en contacto con los propietarios de tierras adyacentes para apoyar una solución de eliminación terrestre.

Sendero de remo SASPAMCO

El sendero para remar SASPAMCO está abierto desde River Crossing Park hasta Helton Nature Park.
*Tenga en cuenta: Paddling Trail desde Helton Nature Park hasta HWY 97 todavía está cerrado debido a bloqueos.

Suscripción al blog y al boletín informativo de River Reach

River Reach se ofrece como envío físico impreso a su residencia o negocio. El Blog es un correo electrónico semanal con noticias y actualizaciones para ser más conscientes con el medio ambiente. Complete el siguiente formulario e indique su método de entrega preferido.

Al enviar este formulario, usted acepta recibir materiales de marketing de: San Antonio River Authority, 100 East Guenther St., San Antonio, TX, 78204, EE. UU. Puede revocar su consentimiento para recibir correos electrónicos en cualquier momento utilizando el enlace SafeUnsubscribe®, que se encuentra en la parte inferior de cada correo electrónico. Los correos electrónicos son atendidos por Constant Contact. Este sitio está protegido por reCAPTCHA y Google política de privacidad y Términos de servicio aplicar.
